El primer semestre de 2021 Andina pondrá en marcha su proyecto Traspaso

Tiene por finalidad mantener el valor de la Corporación mediante una operación full rajo para los recursos disponibles en la División, dado el cierre de la mina subterránea.



  • Tuitea
  • Comparte
  • Imprimir

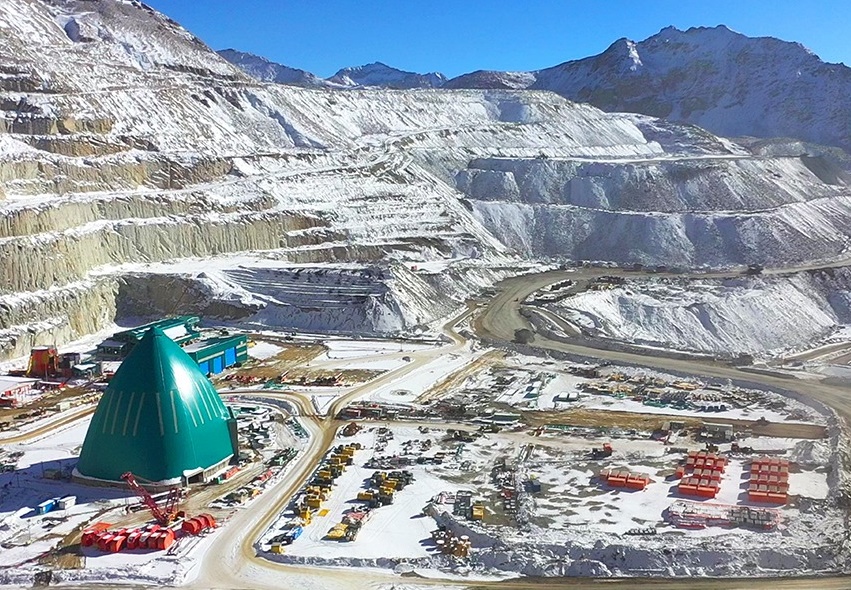

El proyecto asegura la continuidad operacional de la minera.

El proyecto asegura la continuidad operacional de la minera.


Más Noticias

  Alumna sufrió crisis e intentó agredir a estudiante y funcionarios de la Escuela España: no hubo lesionados
  Inauguran obras de mejoramiento de multicancha de Villa Antonio López
  17 mujeres del valle de Aconcagua fueron certificadas como instaladoras eléctricas clase D
  Hoteles y restaurantes del Valle incorporan deshidratadoras para transformar residuos orgánicos
  Escuela de Adiestramiento Canino de la Aduana de Los Andes dictará segundo curso de formación de binomios caninos dirigido a efectivos de la Armada
  Jardines infantiles de Fundación Integra en las Provincias de San Felipe y Los Andes cuentan con cupos disponibles



LOS ANDES (03/12/2020).- Para el primer semestre de 2021 está proyectada la puesta en marcha del Proyecto Traspaso Andina que busca dar continuidad al funcionamiento del rajo ante el cierre de la mina subterránea proyectada para el próximo año.

La cuprífera informó que el proyecto  presenta un 93% de avance, ya que  los próximos meses está programado el término de las últimas obras que proveerán de una nueva estación de chancado primario  para  sistemas de traspaso y transporte de mineral desde la plataforma Nodo 3.500 hasta la Planta Cordillera.

El Gerente del Proyecto Traspaso de Andina, Camilo Godoy, explicó para fines de enero está proyectado el término de las obras de la correa regenerativa con el plan de iniciar, durante marzo, el comisionamiento de la línea 1 que alimentará con 53 miles de toneladas de concentrado de cobre a la Molienda SAG y la Tolva 3600.


Por último, durante abril está programado el precomisionamiento de la Línea 2 de proceso, correspondiente al chancador secundario, con el fin de iniciar al comisionamiento que aportará las restantes 35 mil toneladas de concentrado al proceso de la división.

El ejecutivo comentó que la pandemia significó un escenario complejo en varios aspectos, “ ya que el 25 de marzo tuvimos que detener el proyecto producto de un brote de Covid-19, lo que nos llevó a reinventarnos y, recién, a mediados de abril, empezar a reincorporar trabajadores(as) en forma muy paulatina y escalonada".

Junto a lo anterior, implementaron nuevas tecnologías y procedimientos para desarrollar las obras resguardando la salud del personal tanto interno como de las empresas contratistas, entre ellos, la sanitización con luz ultravioleta, con ozono, separadores y filtro purificador de aire en buses, protocolos especiales de ingreso a las áreas y testeos masivos antes de ingresar a las faenas.
